За 3 дня один сделал это.

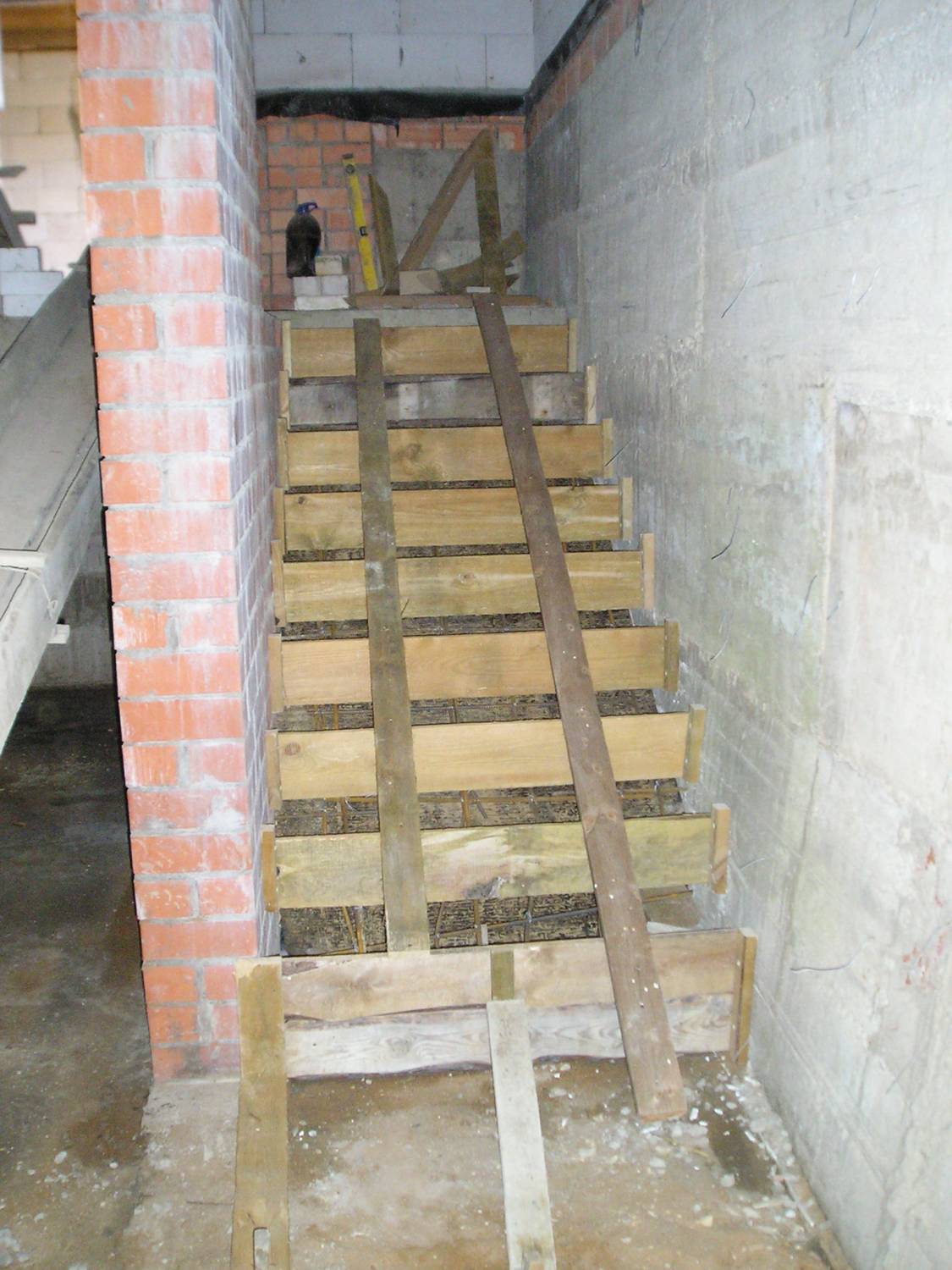

День первый, разметка, и диагональная опора.

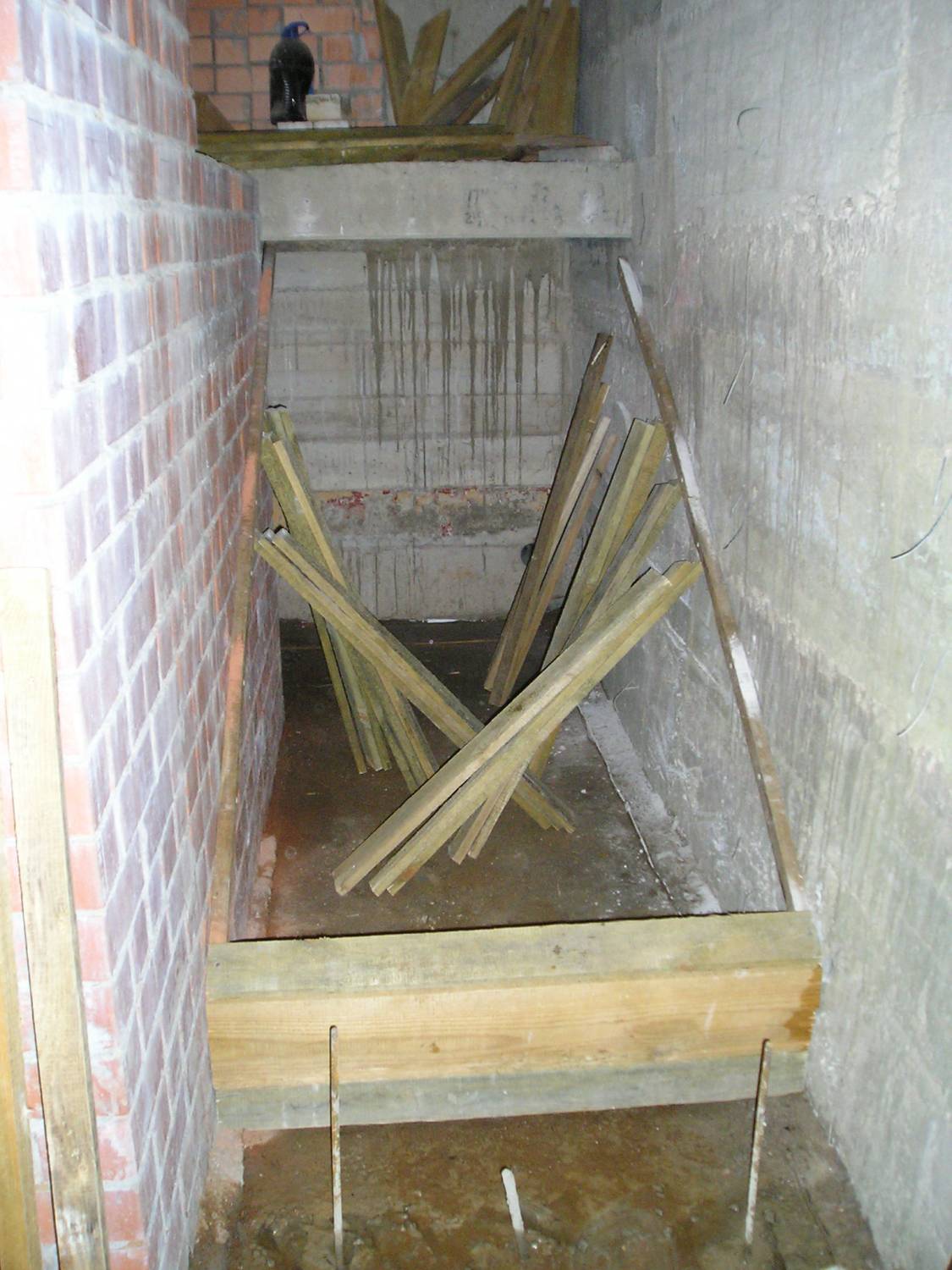

Окончания первого дня, нижний щит готов.

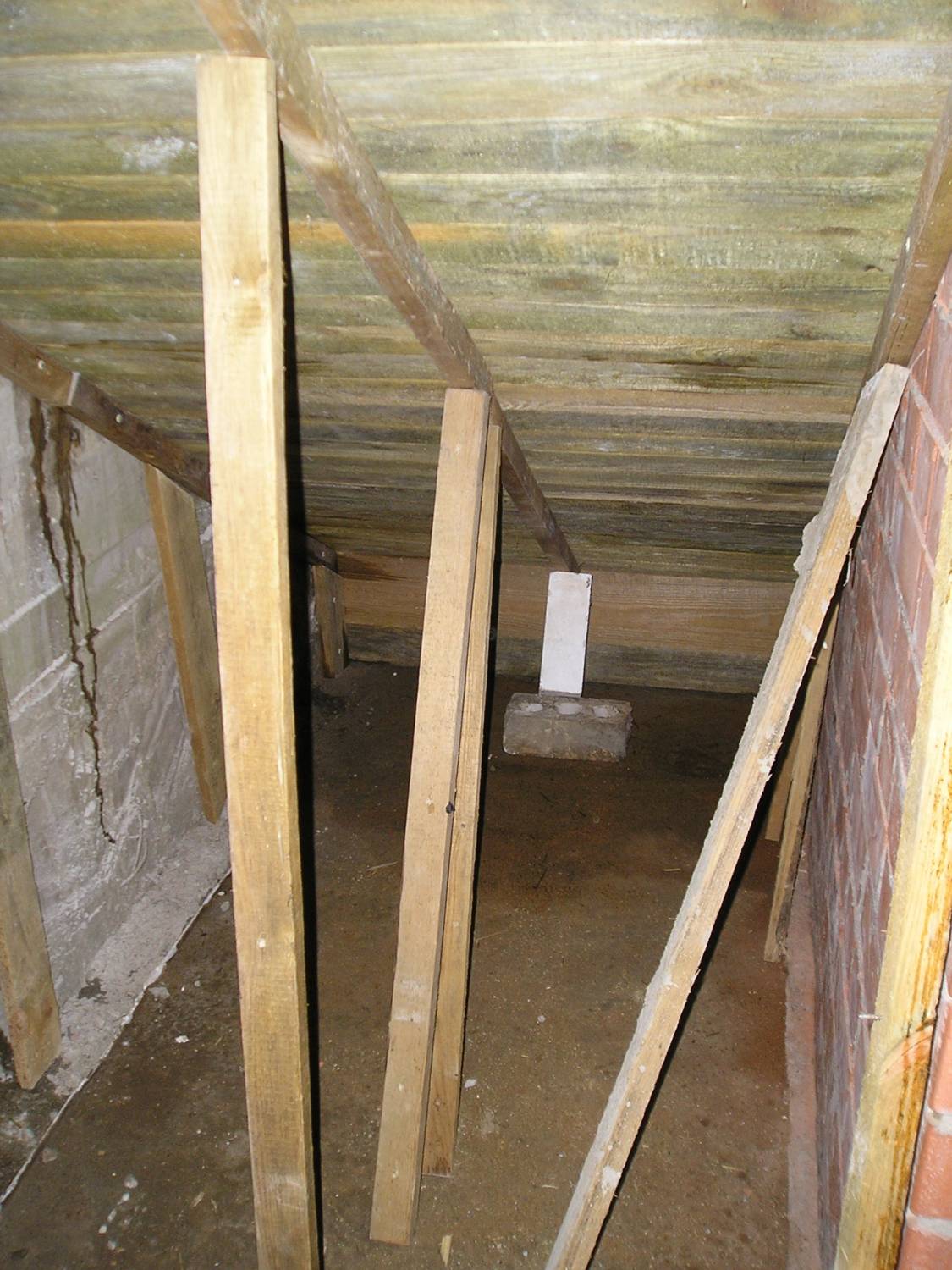

Второй день, боковые опоры, поиск опалубки для подступенок и подготовил арматуру, уложил на щит рубероид, чтоб гладкая сторона была. Первые два дня работал на легке, вообщем балду гонял.

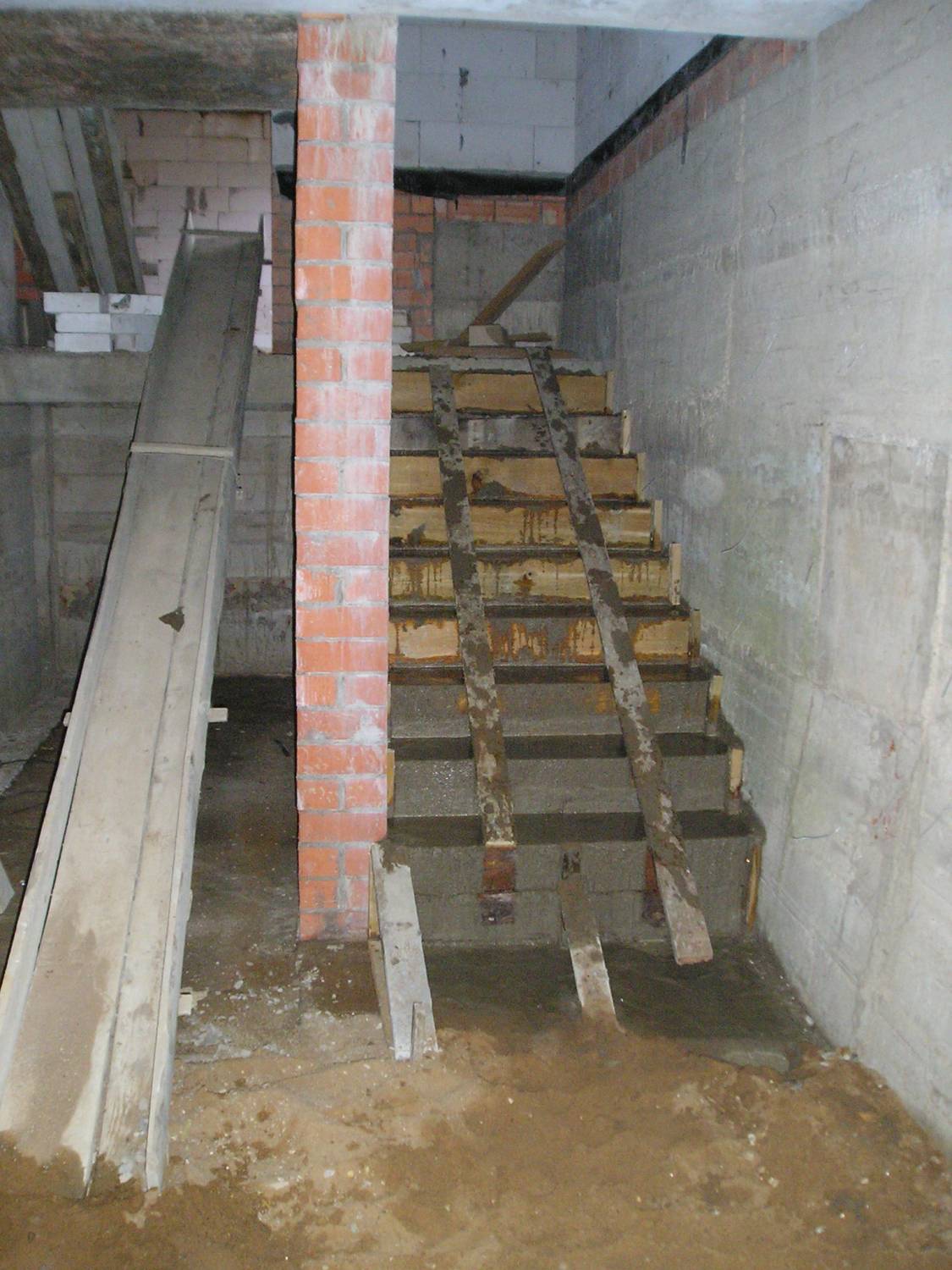

Третий день, связал арматуру, укрепил подступени и дополнительные диагональные доски положил для прочности.

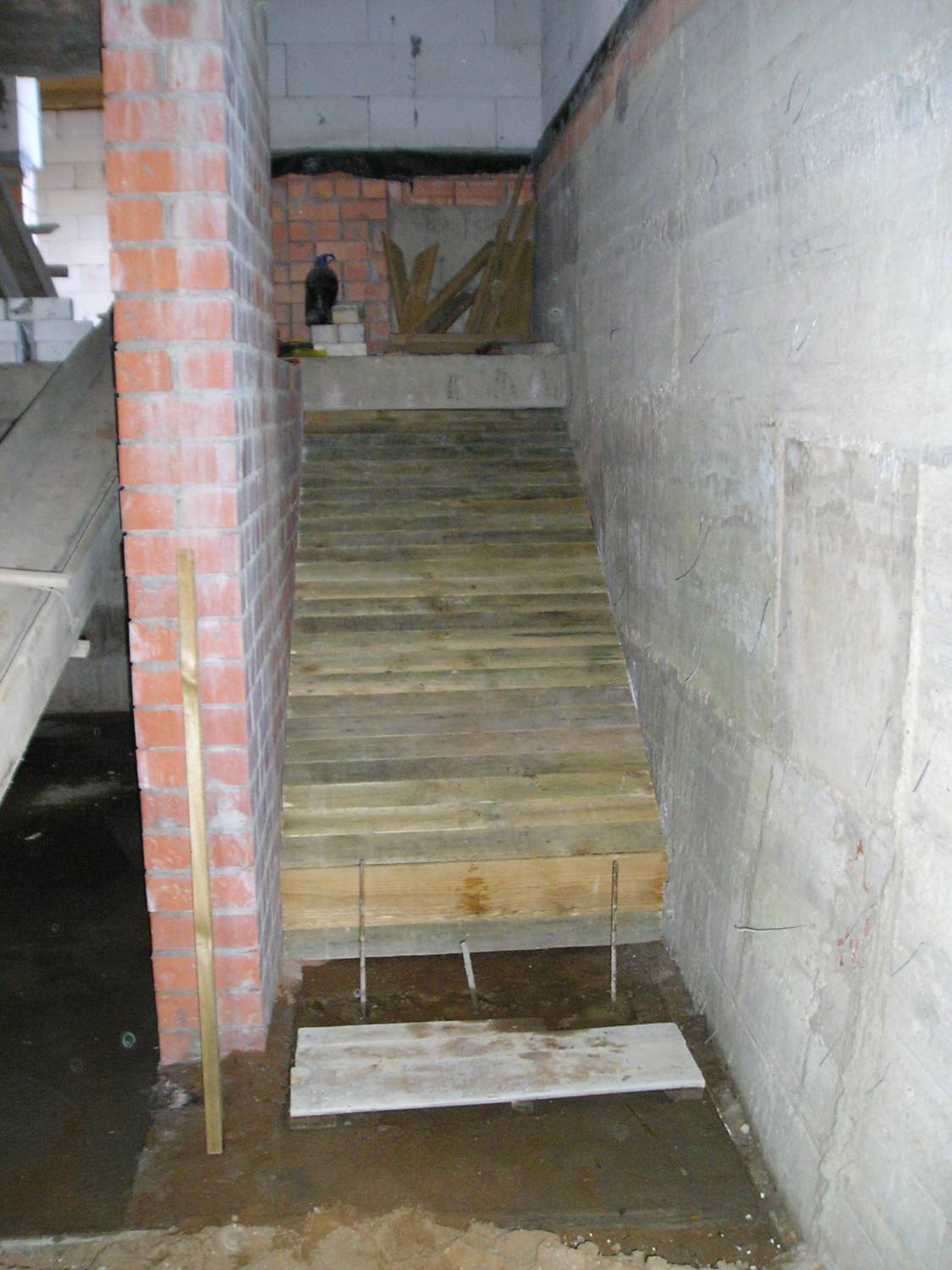

Третий день после обеда, за 4 часа залил лестницу за 11,5 замесов, первые 2 замеса были жидковатые, из-за этого были сложности.


Подпорки с низу, всё же ~1200 кг нагрузки.

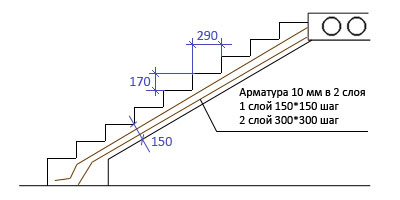

По быстрому наметал чертёж лестницы.
