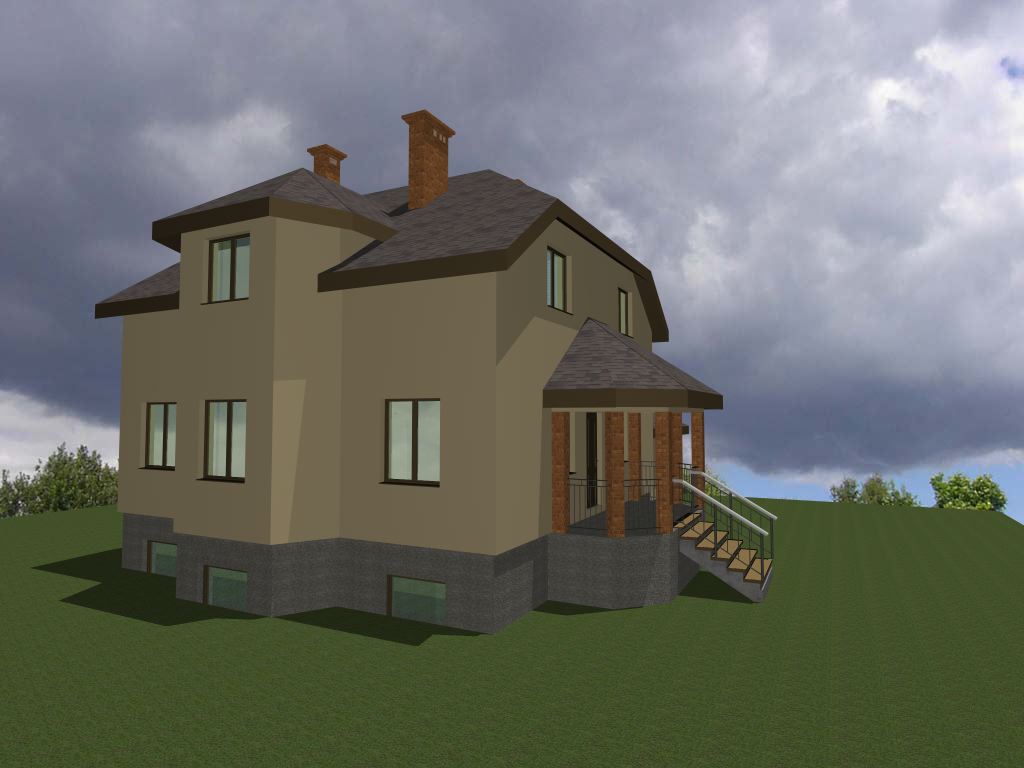

Зимой строиться пока не приходиться, и чтоб не скучать решили с женой подумать о пристройки, и вот что мы запланировали.

Монолитный фундамент, столбики из кирпича, на верху столбиков монолитный пояс, ну и кровля как и в доме. Размер 5 м * 2 м.
План по работе:
1. Фундамент, 7 дней
- Выкопать и залить до земли ~2 м3 бетона, 2 дня
- До уровня метра ~2 м3 бетона, 2 дня
- Засыпать песок ~8 м3 грунта, 2 дня
- Стяжка ~1 м3 бетона, 1 день
- Столбы ~400 шт кирпича, 2 дня
- Пояс ~1 м3 бетона, 2 дня
- Маурлаты и стропилы, 1 день
- Обрешётка и OSB-3, 2 дня
- Карниз и подкладочный, 1 день
- Черепица, 2 дня
- Грани и примыкание, 1 день
* 11.03.2011г. редактирования изображения.
* 17.03.2011г. редактирование плана по работе.
